白天照常挂号,夜里换外墙:一栋老门诊楼的改造办法
2026-09-18       来源:买球官网手机版

华东某市一栋门诊楼,九六年建成,五层框架填充墙,外立面是当年流行的水刷石,后来补做过一层薄抹灰加涂料。二十多年下来,墙面起皮、渗水,三层以下尤其厉害。雨天渗进诊室,墙纸鼓包发霉,护士站背后那面墙常年一片黄印。

这道活难在不能停

院方给的死命令只有一条:门诊不能停。白天挂号大厅、诊室、输液区全是人,楼下还得留出救护车通道。搭架子、拆旧层、打磨这些活,动静大的一律不许白天干。

还有一层是消防。楼里常年有行动不便的病人,疏散通道不能被占,动火作业基本全禁。

先把墙查清楚,再谈用哪种板

进场头三天没动一块板,全在做勘察。拿敲击锤整面过一遍,按密实、起壳、彻底脱开分三档标在图上。再用红外热像拍了一遍,渗漏的位置一清二楚——多数集中在窗框四周和檐口收头。

基层情况也逐层记录。框架部分是混凝土,填充墙是老式的黏土砖,两种墙能吃住的锚栓拉力不一样,得分别定锚固方案。这一趟查完,图上一片花,但后头干活心里有底。


三种墙三种处理

彻底脱开的那片全部铲到砖面,重新找平。只是起壳的位置保留原层,表面做界面处理就行,省掉一大半拆除量和渣土外运。密实的部位打磨一遍直接上。

这么分着处理,省钱也省时间,楼里进的灰还少。

方案这么定

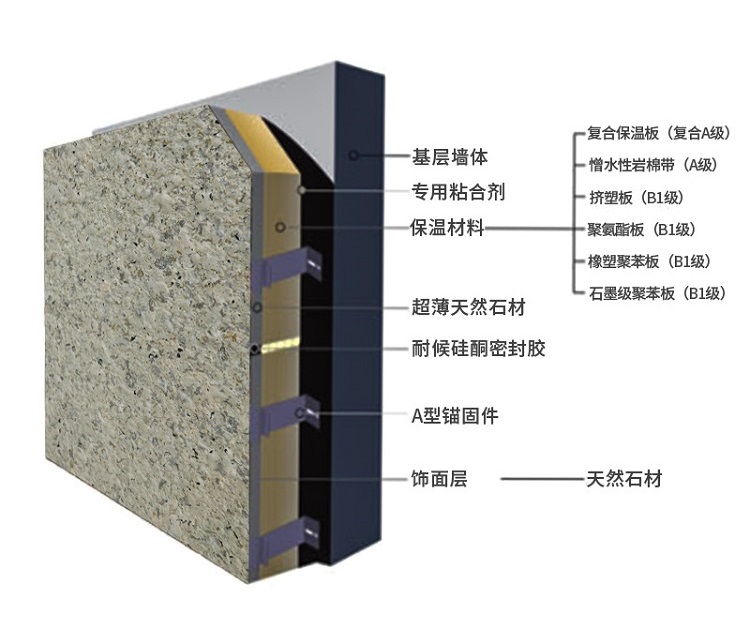

选用三层构造的成品一体板:里面是 A1 级防火的保温岩棉,外面压着高密度硅酸钙面板,最外层才是仿石饰面。原来楼的外观偏老旧,这次一并把立面换了。

固定做法走粘锚结合。粘结吃掉板子平时的自重和常规风压,要求板底有效粘结面积达到百分之八十五以上,边角不能留空。锚栓对付的是台风那几十分钟的负压,混凝土梁柱上按每平米不少于九个布置,砖砌填充墙材质松,加密到十四个,全部用旋入式。每层再兜一道两毫米厚的不锈钢横担,万一真出状况,它是兜底的那一件。

不能动火这条起初让人头疼,后来用后置埋件加螺栓解决,点位拿钢筋探测仪扫过才定。


板幅怎么分,其实是搬运问题

1.2×1.2 米的大板铺在东、南两个大面上,缝少一半,进度快。可下午西晒那面连同西北转角,规划师非要退回去用 1.2×0.6 米的小板。

原因有两头。一是这两个方向的风压实测值偏高,小板每块的受风面积小,可靠度高些;二是现场吊篮的载重有限,大板一吊就到上限,两个人抬着在篮子里也转不开身。工程有单块重量二十公斤这条不成文的线,超了就得配机械,成本反倒上来。

洞口边、女儿墙收头、管线穿过的位置一律用小板,现场按实际尺寸切。

时间怎么排出来的

整个楼立面分成六个区,一次只开一个区。拆下的旧层当天就用车清走,不落地不过夜。作业时间卡在下午五点以后到晚上十点之前,打磨和切割这些噪音活排在开头两小时,后面只做安装和打胶。

脚手架外侧挂密目网加防尘布,底部设一层接渣板。第二天早上七点前把防护清理一遍,交还给医院正常使用。

三十七个工作日,立面全部换完。期间门诊一天没停。

收尾要看的三件事

第一件是水。改完赶上一场连阴雨,原先渗水那几个诊室墙面干的,墙纸没再鼓。

第二件是温度。冬天复测,靠外墙的诊室室温比以前稳了,空调不必一直开着。后勤把能耗数据调出来对比,供暖季的账单薄了一截。

第三件是外观。仿石饰面跟新建的住院楼是一个色系,整片院区看着统一了。


监理认可的关键点在粘锚数据齐备,拉拔抽检的结果都在报告里。资料比常规做法厚了不少,但院方觉得踏实——这面墙要立二十年,出事不知道要动用多少资源去救。
